本期施工阶段,现场多专业交叉施工密集,项目团队结合当前施工实际情况,合理排布作业面、错峰组织施工,重点攻坚电缆铺设、外网管网及场区配套施工。稳步推进电力、雨污管网、自来水、燃气、热力、道路绿化等配套工程施工,现将本阶段现场施工进展情况汇报如下:
一、供配电工程
1.外网电缆敷设完成施工已全部竣工;
2.内网10KV电缆敷设完成90%,公用部分及充电桩电缆敷设完成95%,电缆终端制作完成60%,居民电缆敷设完成20%。
3.防火防汛装置本周内完成。
4.计划本月完成开闭所居民配互感器效验,预约联调联试。
二、雨污水管网工程

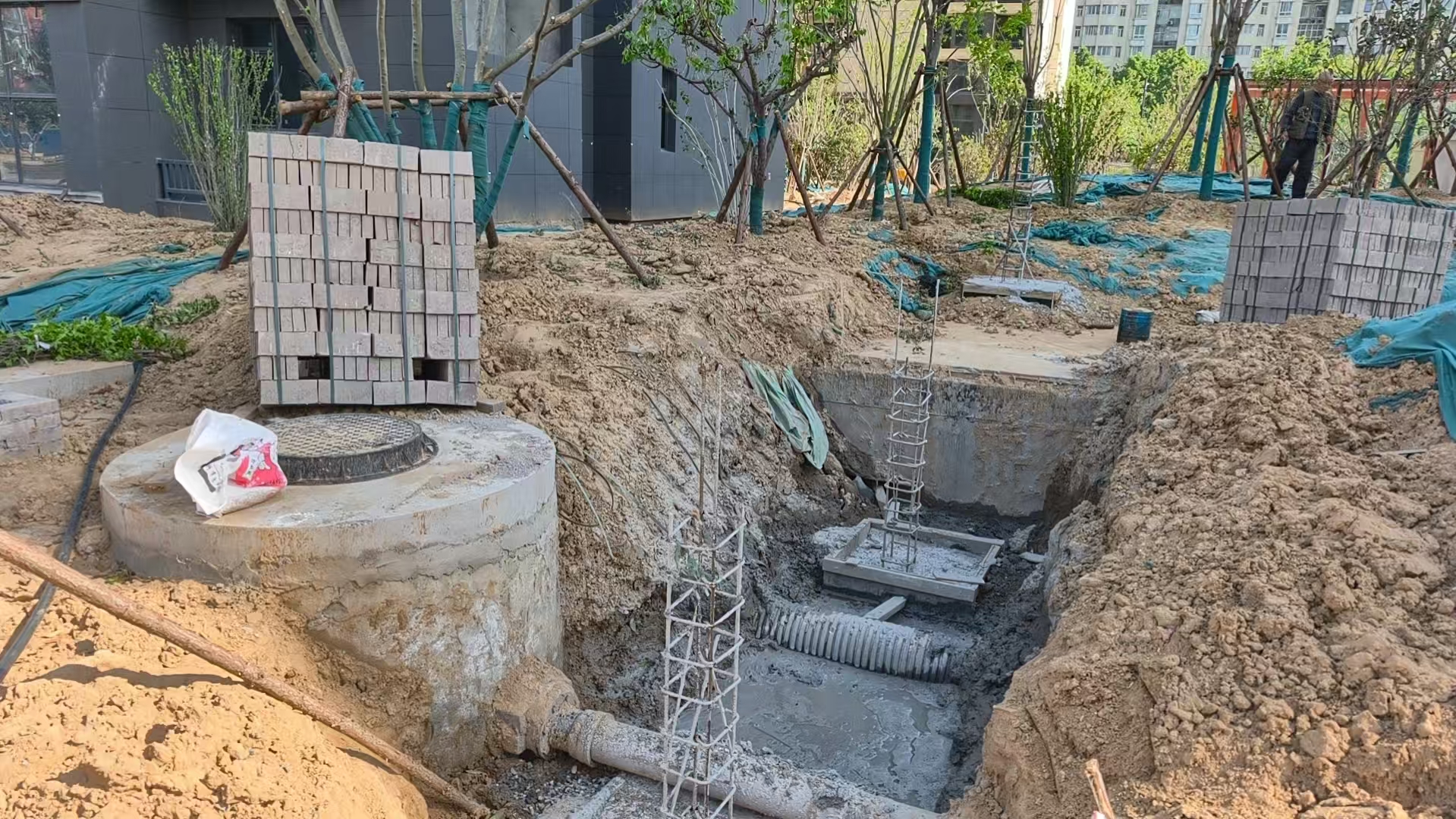

目前雨污水管网整体施工完成80%。剩余施工内容主要为局部管网接驳、收尾整改工作。施工过程中,工作人员持续排查管网施工隐患,做好管道防腐、防渗处理,确保管网施工符合市政工程建设标准,为项目后期排水系统正常运行提供保障。

三、绿化景观工程
1.围墙施工完成50%。
2.道路硬化工程累计完成硬化面积3000平方米,整体施工进度完成50%。

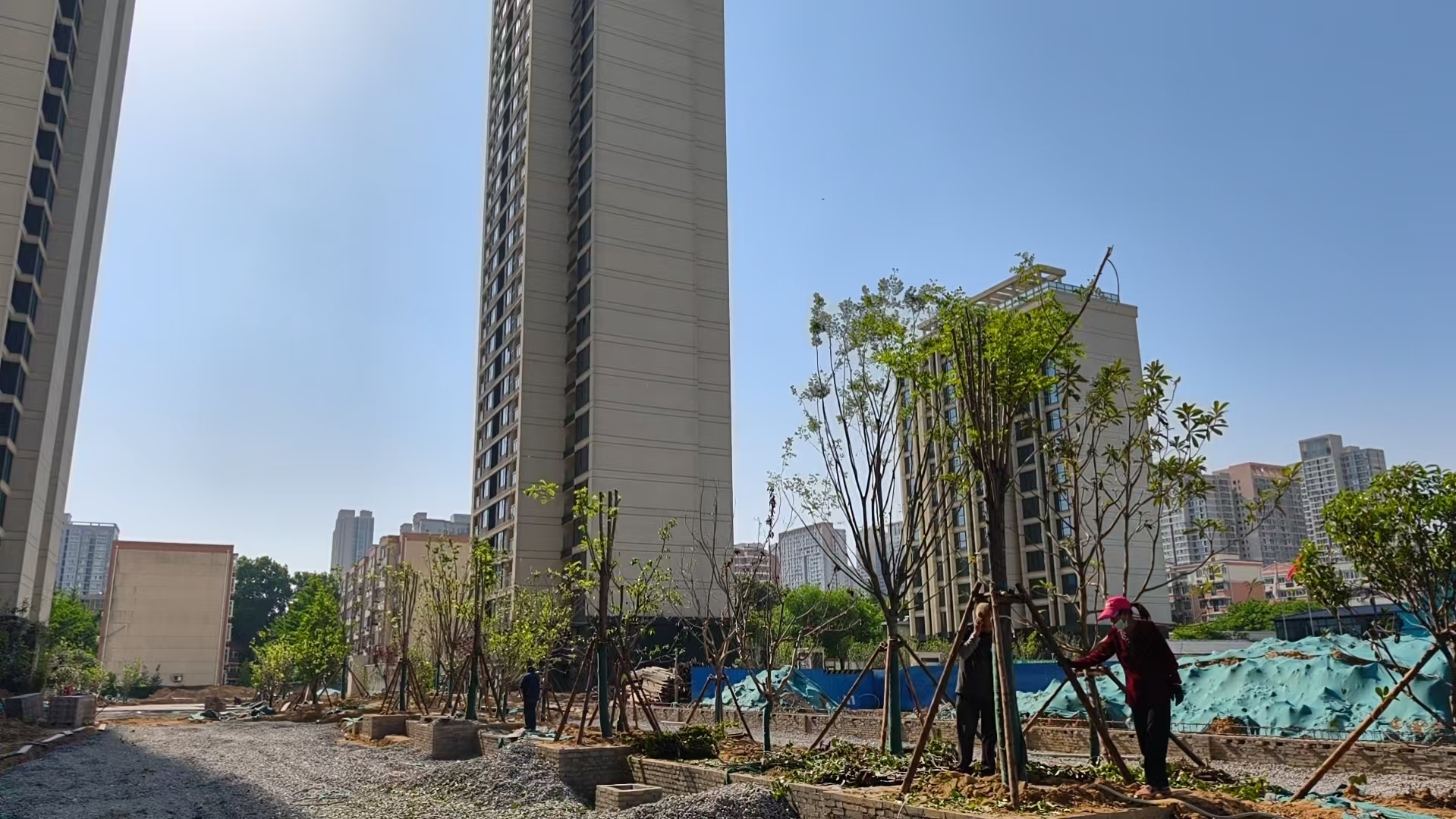

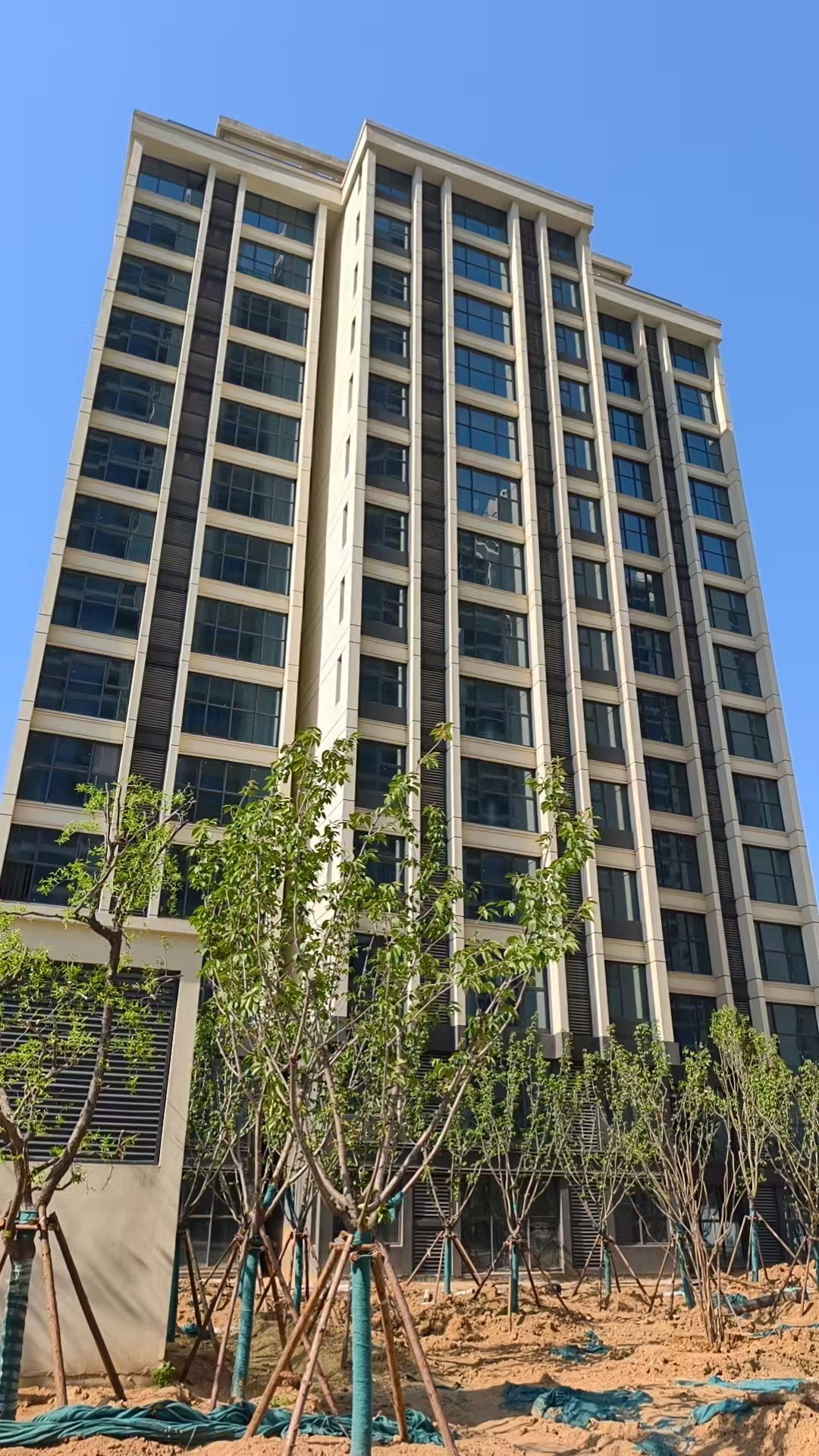

3.场区乔木种植施工完成50%。

四、燃气工程
室内燃气管道已全部施工完成,室外燃气管道完成80%。
五、供热工程
1.热力一次网完成60%。
2.二次网完成70%。
下一步,项目团队将以交付节点为核心目标,持续优化施工工序衔接,强化质量管控与安全巡查,稳步提升施工效率,全力保障本阶段施工任务如期闭环,为项目后续竣工验收、交付投运夯实基础。
