郑航嘉苑建设项目月度进度简报(九)

作者:闫芳  编辑: 翟鹏  审核:航海路校区改造办公室 时间:2026-06-22  浏览:

现阶段工程推进至施工后期,各分项工程稳步有序开展,各类施工工作已全部落实推进,现场多项施工高效完成中:

一、各分项工程现场施工进度

(一)管网工程

1. 雨污水管网:雨水管网、污水管网整体施工进度完成95%,现阶段仅剩少量井室修补、管口密封处理、路面恢复等零星收尾作业。

2. 灌溉管网:园区绿化灌溉管网施工进度完成90%,剩余绿化末端喷头、控制阀的安装及调试工作有序推进中。

3. 电力预埋管网:园区电力预埋管网施工完成80%,核心预埋工序基本落地,剩余过路预埋、管口封堵、线缆穿线准备工作稳步开展。

(二)景观绿化工程

1. 围墙及护栏工程:园区围墙主体施工完成60%;配套铁艺栏杆已委托厂家开展定制加工,生产进度正常,成品完工后即刻进场安装。

2. 景观廊架:景观廊架主体钢结构施工完成60%,后续开展外立面装饰、顶部盖板安装、结构防腐处理等工序。

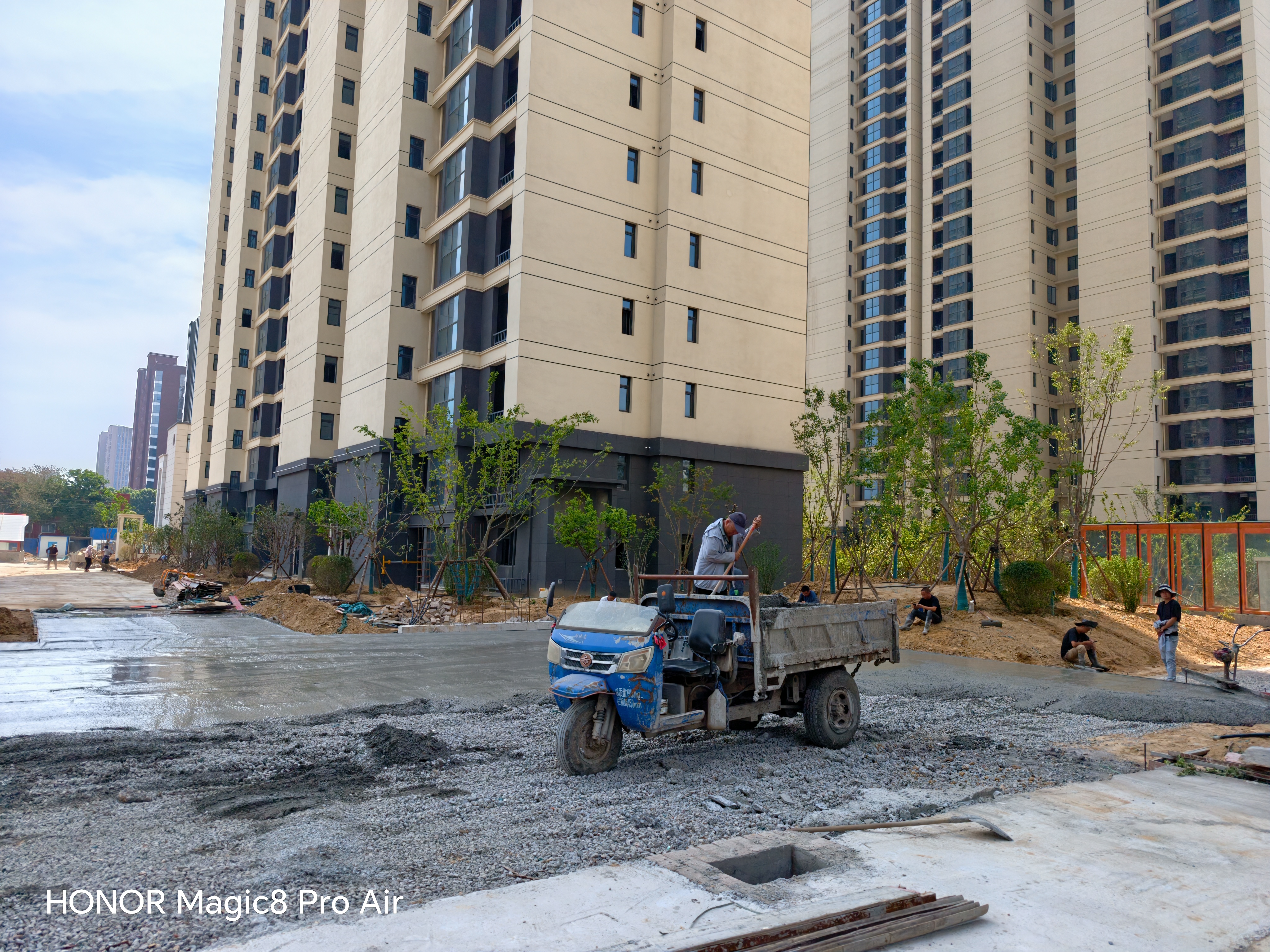

3. 园区道路:园区道路硬化施工累计完成面积约5000㎡,整体施工进度达80%,下一步进行道路边角修补、伸缩缝切割、路面养护及路缘石安装。

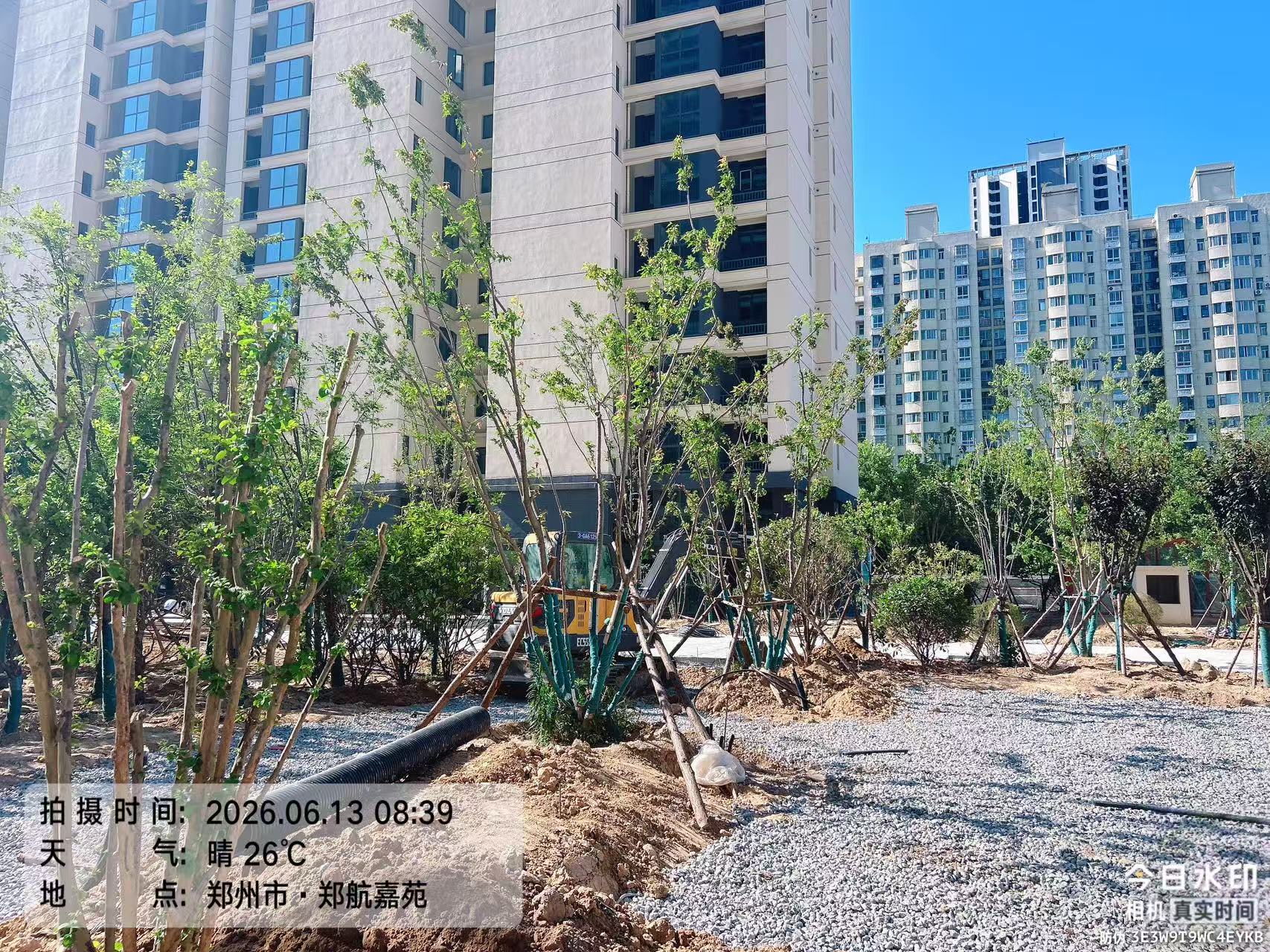

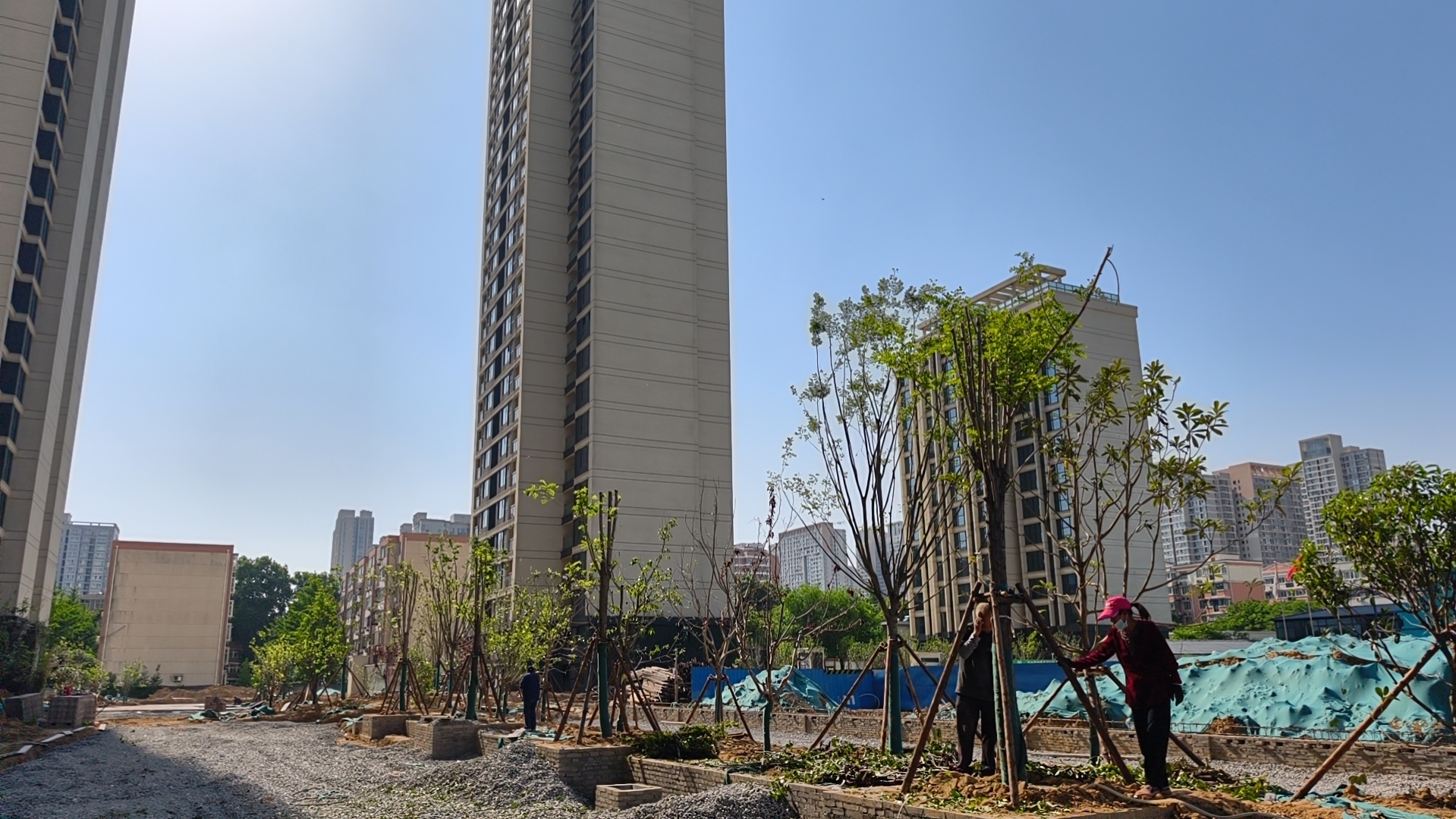

4. 绿化种植:园区乔木、灌木、草坪等绿化种植施工完成50%,结合管网、道路施工进度,分区域错峰开展剩余苗木栽植。

(三)专项配套安装工程

1. 供配电工程:园区内部供配电所有现场施工内容已全部完工,目前已整理全套验收资料,正在对接电力部门,全力筹备专项竣工验收。

2. 自来水工程:园区内部自来水管网铺设、阀门及水表安装全部完工,现阶段全力推进园区内网与市政自来水主管网接驳对接。

3. 燃气工程:园区内部燃气管道全线铺设、试压工作已全部完成,目前开展园区燃气管网与市政主管网对接、气密性复检工作。

4. 供暖工程:供暖一次网工程已全部施工完工;供暖二次管网施工进度完成80%,同步推进与市政供暖管网接口对接施工。

二、下一步工作计划

后续项目将紧盯竣工交付目标,统筹协调各施工班组、各专业交叉作业,科学优化施工工序,合理调配人力、物力资源。重点抢抓市政管网接驳、专项工程竣工验收两大核心节点,高效推进各项工程收尾、提质整改工作,严控施工质量与施工工期,全力保障项目按期保质完成竣工验收,顺利实现交付投用。
