郑航嘉苑建设项目月度进度简报(七)

作者:闫芳  编辑: 翟鹏  审核:航海路校区改造办公室 时间:2026-04-12  浏览:

本期以来,项目团队面对市政配套施工单位多、交叉作业难度大、扬尘管控频繁等多重挑战,全体人员凝心聚力、攻坚克难,通过倒排工期、挂图作战等方式,全力破解施工中的堵点与难点,确保项目建设稳步推进。现将本期各项工程具体进展汇报如下:

一、自来水工程

1.室内管网:地库管网、水泵房、主楼立管已完成。

2.室外主管及支管:室外主管目前已完成60%;3-5#楼支管已完成90%。

二、供配电工程

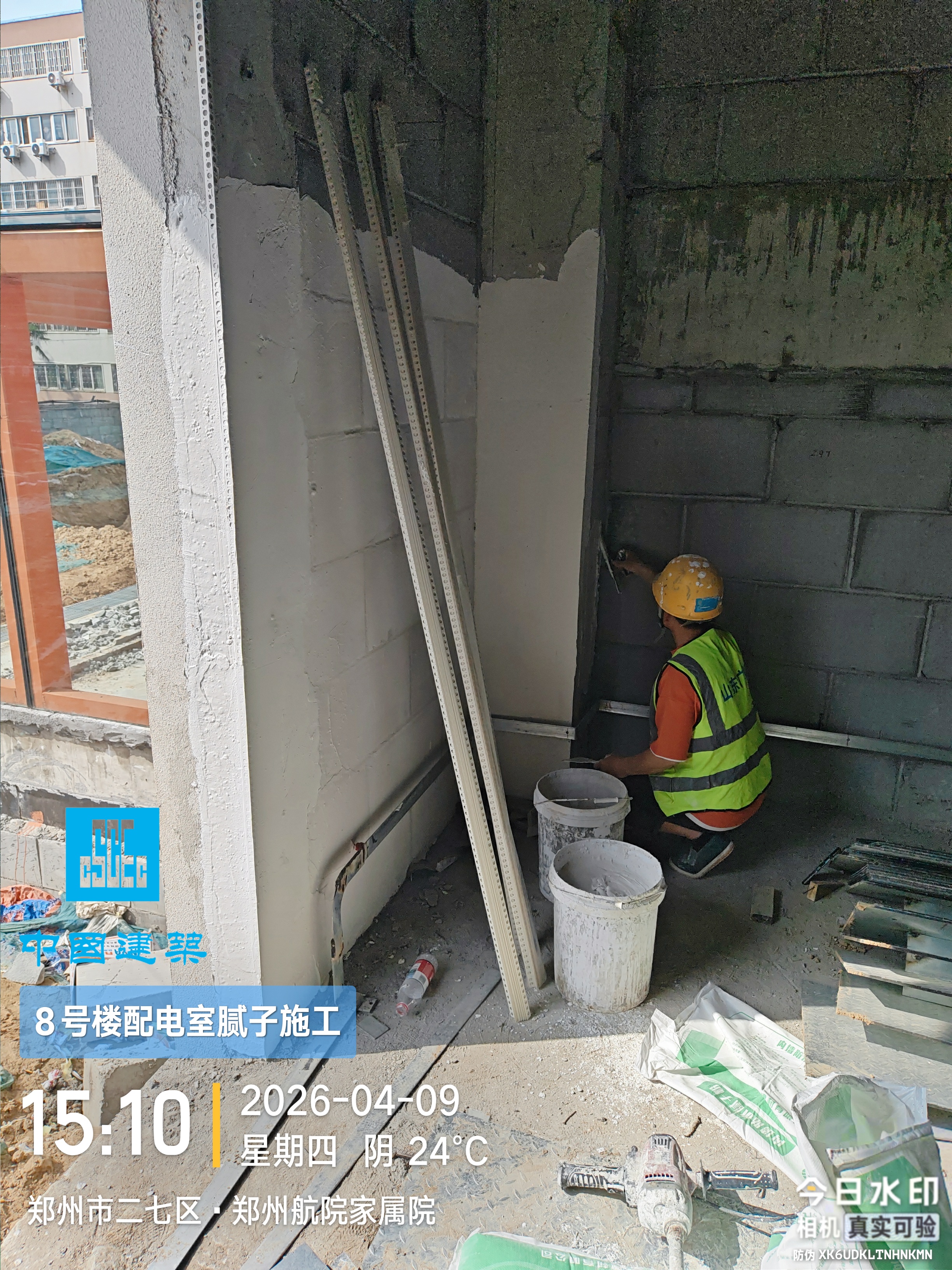

土建部分已全部完工,目前正在全力推进电气施工。

1充电桩桥架、居民桥架:已完成进度95%,剩余部分正抓紧收尾。

3.竖井母线及表箱:已完成95%,接线、调试等细节工作按标准落实。

4.一次设备:已全部完成,为系统正常运行提供保障。

5.照明、智能巡检、二次部分施工:目前正在对接协调工作面,梳理施工流程,确保后续无缝衔接。

6.手续办理:中间验收、保护效验、联调联试、营配贯通、购售电合同签订、户表流程办理、计量装置安装等工作正有序推进,已安排专人专项对接,紧盯办理中的各类难题,确保按时办结。

三、绿化管网道路工程

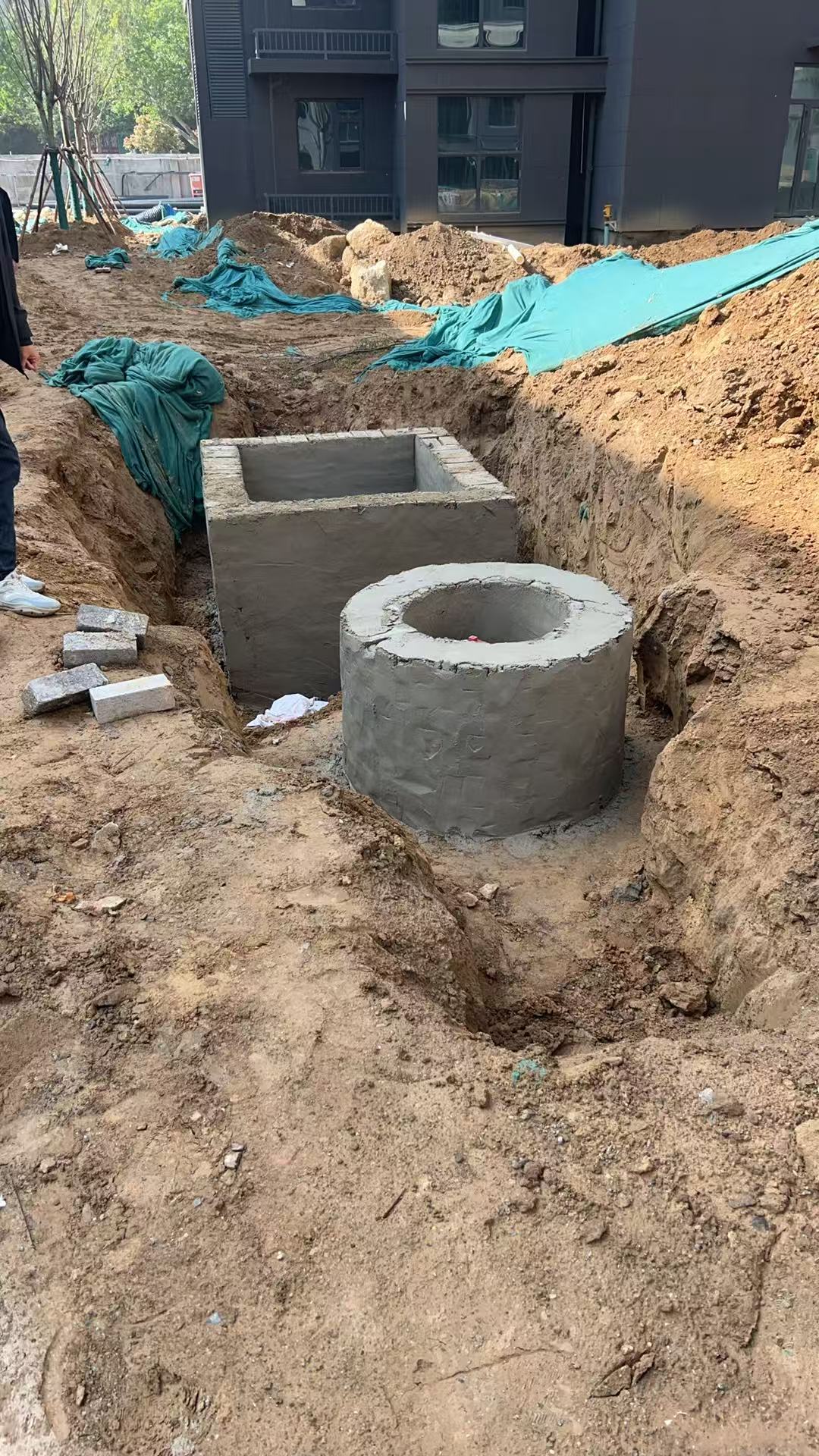

1.雨污水管网工程:已全部施工完成,正在对接相关单位办理市政对接手续。

2. 道路工程:园区所有道路路床路基已开挖完成70%。

3. 廊架、景墙:室外廊架、景墙基础已全部开挖完成。

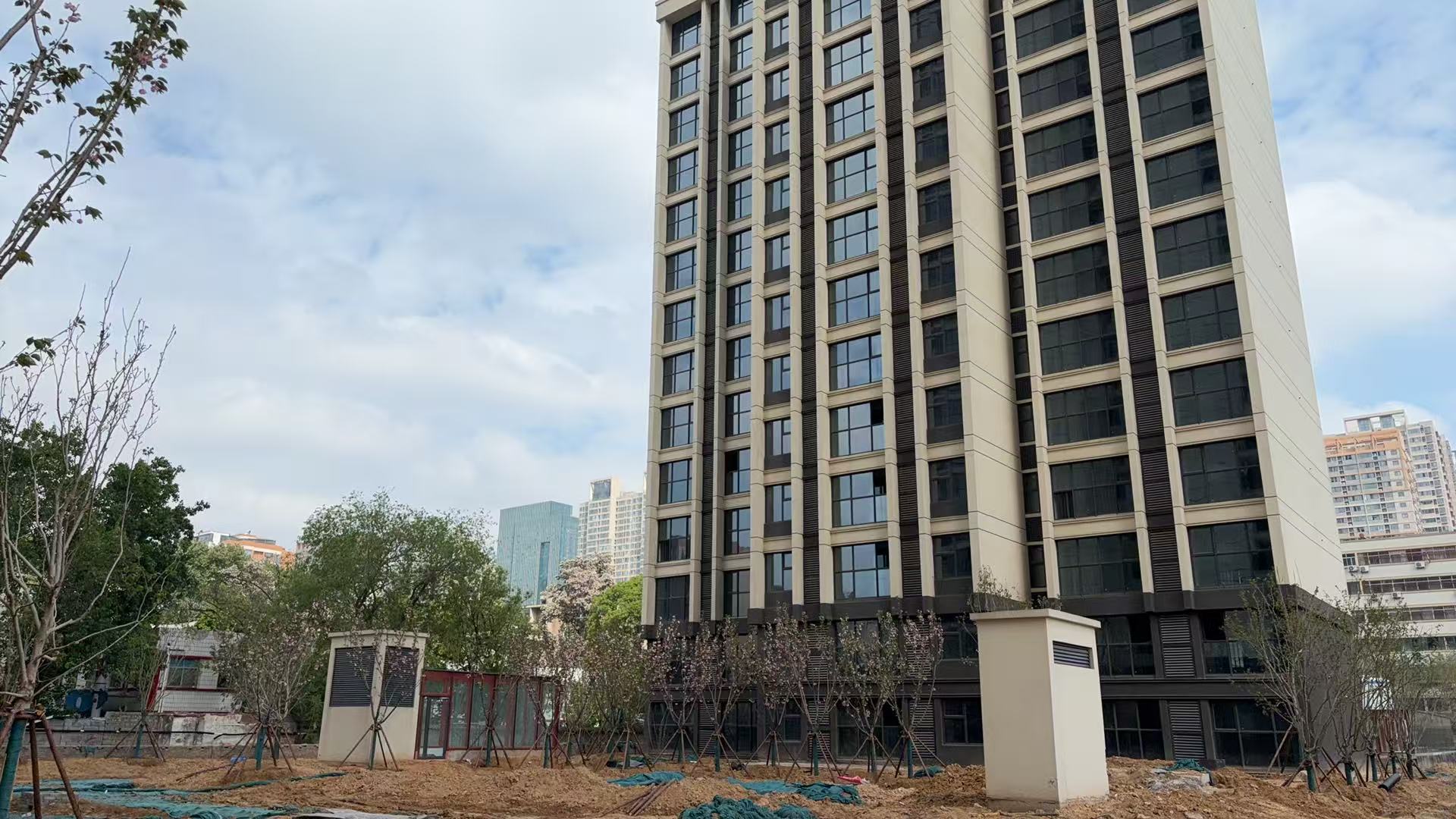

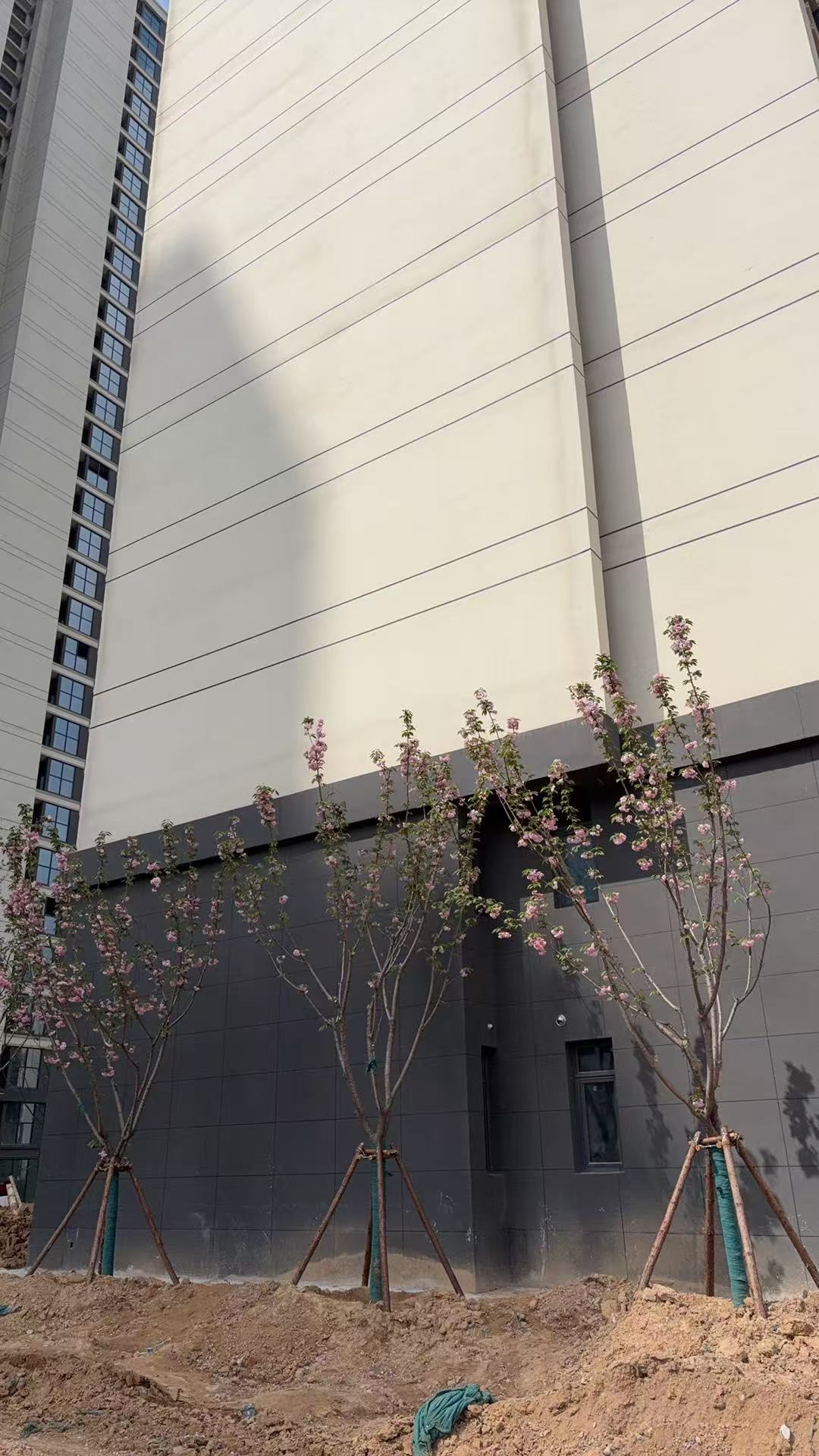

4. 室外绿化工程:3-5#楼区域绿化地形已初步修整成型;树木种植工作有序开展,目前已完成乔木种植共计118棵,其中:紫玉兰9棵、晚樱20棵、榉树40棵、      大叶女贞30棵、西府海棠19棵。后续将持续做好苗木养护,确保成活率。

四、燃气工程

1.室内管网:已基本完成。

2.室外管网:室外管网已完成70%,目前正在推进阀门井、调压柜等施工。

五、供暖工程

目前正在持续推进1、2、3#楼支管施工。同时,按工程进度统筹协调材料进场,全力保障后续居民正常供暖。

六、下一步工作计划

项目团队将继续直面施工中的各类困难与挑战,进一步压实工作责任,优化施工方案,细化施工流程,统筹推进各项收尾工作。持续强化施工质量与安全管理,加快手续办理进度,凝心聚力、真抓实干,全力推动项目早日竣工交付,圆满完成各项建设任务。
