设为首页|加入收藏

工作动态

郑航嘉苑建设项目月度进度简报(六)

作者:闫芳  编辑: 翟鹏  审核:航海路校区改造办公室 时间:2026-03-16  浏览:

进入3月以来,航改办紧扣施工节点,聚焦自来水、燃气、暖气、绿化管网及供配电等重点领域,扎实推进各项基础设施工程建设,强化质量管控与进度统筹,整体施工进展顺利,各板块工作稳步落地。现将本期进展情况汇报如下:

一、自来水工程

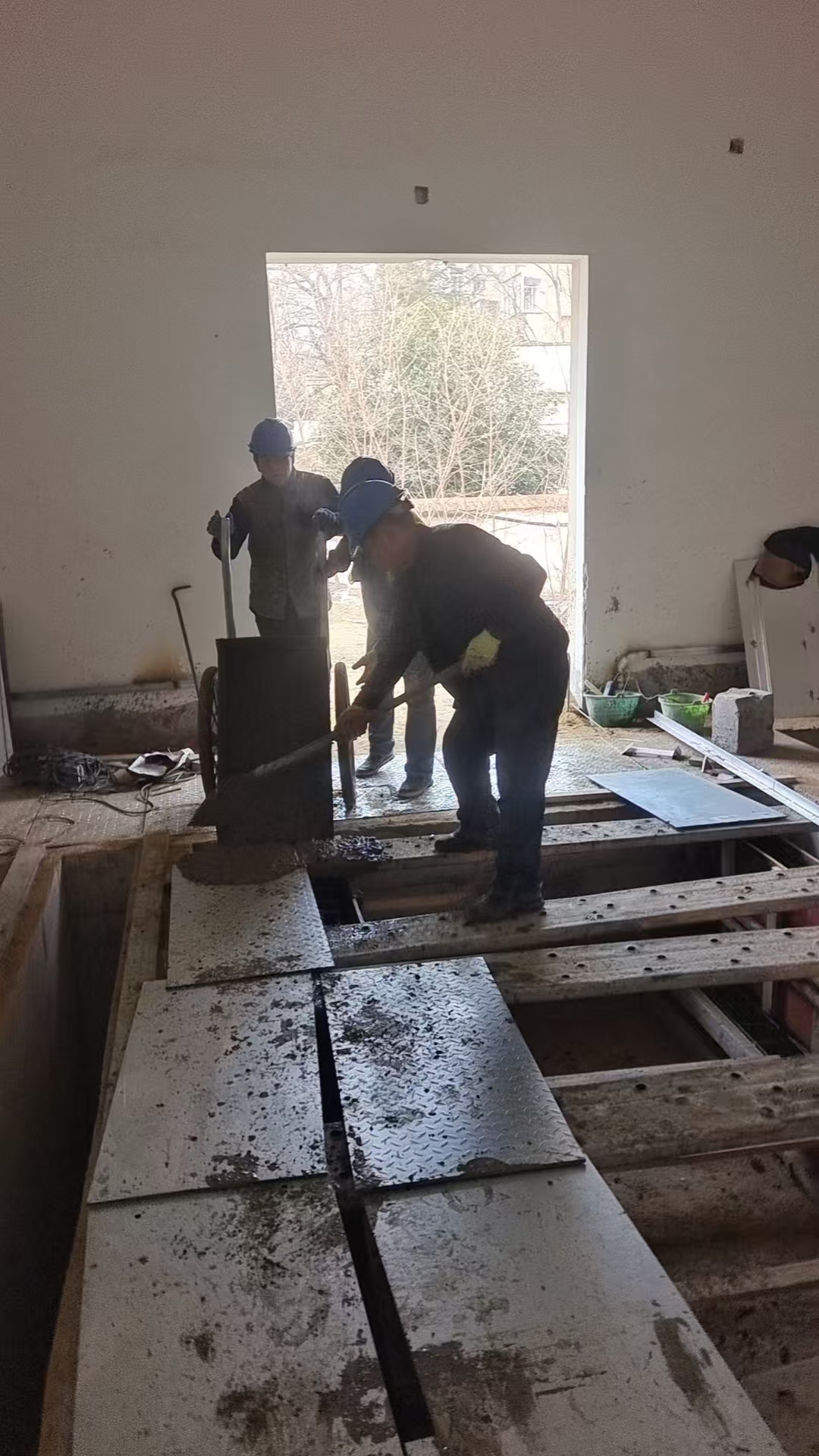

地库管网、楼栋主立管及水泵房施工已全面完成,为后续供水系统的整体调试与投用奠定坚实基础。内网施工材料已进场75%,剩余材料正加快调配,同步推进内网铺设,确保与已完工部分高效衔接。

二、燃气工程

主楼立管开洞已全部完成,为立管安装创造条件。目前主楼立管安装进度过半(完成50%),施工力量正集中推进剩余作业。立管相关材料已进场80%,可满足当前及后续施工需求,有力保障施工连续推进。

三、暖气工程

本期重点推进施工筹备工作,已细化施工方案,完成人员调配及部分材料进场。后续将结合整体进度安排,有序启动暖气管道铺设与设备安装,确保与给排水、供电等系统协同推进。

四、绿化管网及围墙工程

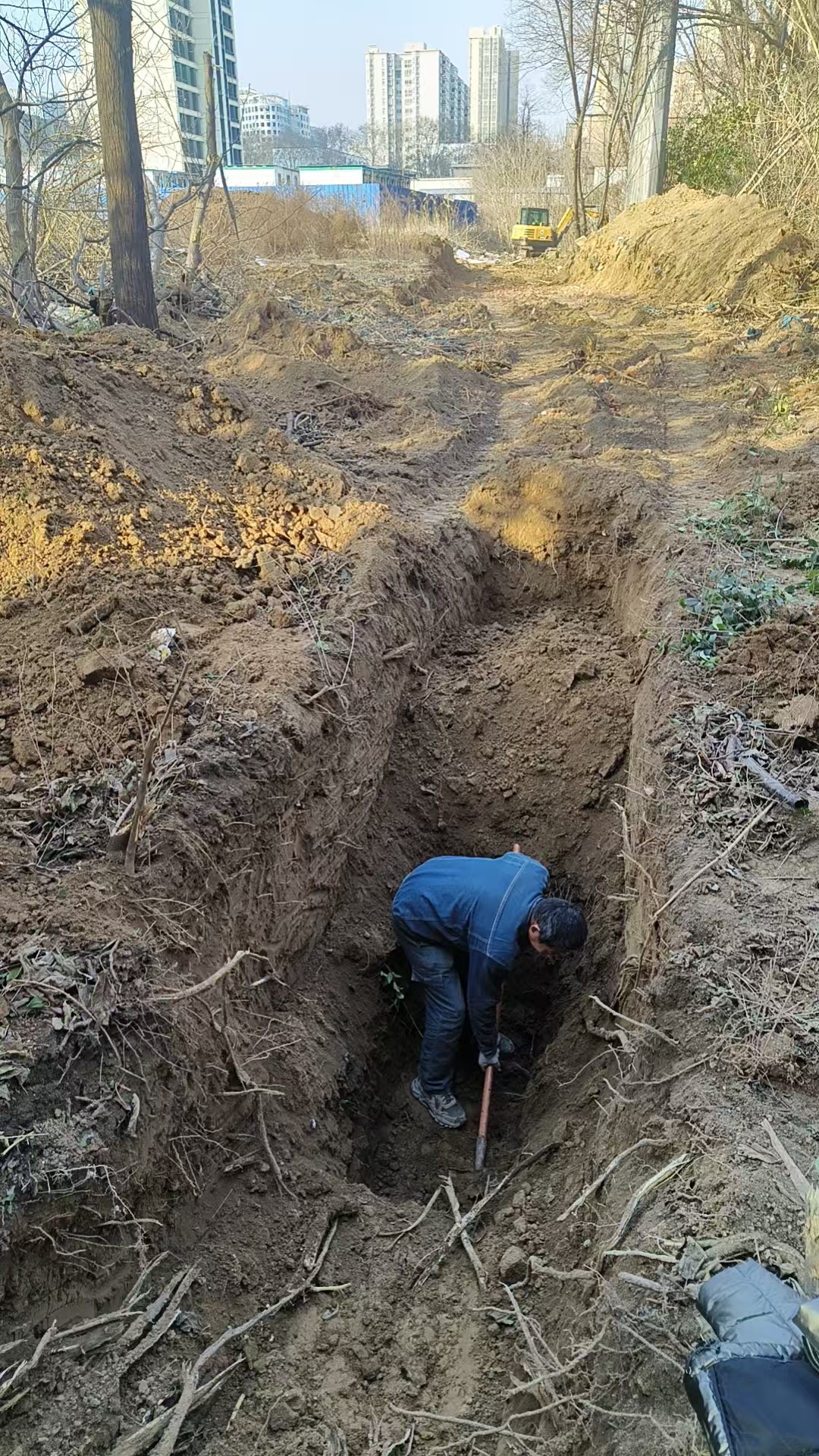

雨、污水管网施工有序推进,总体完成40%,后续将集中开展管网衔接与回填作业。现场围墙工程同步展开,已完成基础开挖300米,碎石及混凝土垫层施工各300米,砖砌围墙完成80立方米,整体进度符合计划安排。

五、供配电工程

供配电系统建设全面提速。核心设备已全部到货,涵盖居民专用配域配、公共设施专用配、开闭所、箱变高低压设备及变压器,其中箱变已全部安装完毕,正同步开展调试准备工作。电缆沟及敷设工程稳步推进:9号楼开闭所、8号楼公共设施专用及居民中心配电缆沟已完工,居民区域配电缆沟完成85%;地下室充电桩桥架安装完成95%,剩余部分加紧收尾;居民桥架已全部到货,待电缆沟完成后立即铺设。排管敷设方面,6、7号楼已全部完成,开闭所至地下室排管完成5%,外网排管完成30%,后续将加快进度确保线路畅通。充电桩电表箱已全部安装到位,为后续调试及投用做好铺垫,为项目整体供电系统稳定运行提供坚实保障。

下一步,航改办将围绕未完工节点,细化任务清单,压实各方责任,重点推进燃气立管剩余安装、供配电电缆沟及排管收尾、雨污水管网后续施工等工作,确保各项建设任务按节点要求高质量完成。同时持续加强现场质量监管与安全巡查,及时协调解决材料调配、工序衔接等关键问题,确保各项工程高效推进,为项目顺利竣工验收和如期交房做好充分准备。


友情链接:

学校地址:河南省郑州市大学中路2号

邮政编码:450015

中华人民共和国住房和... | 河南省住房和城乡建设厅 | 河南省教育厅 | 郑州市自然资源和规划局 | 郑州市城乡建设局
