为深入贯彻落实校党委“切实增进民生福祉,高标准完成郑航嘉苑项目建设”的决策部署,航海路校区改造办公室全体人员凝心聚力,大力推进项目建设,现阶段正积极推进水、电、气、暖、绿化、道路等后期配套工程的实施。
按照航改办2025年工作计划“年底前做好郑航嘉苑交付的各项准备工作”,全体人员暑假中加班加点,力保工作按计划进行,郑航嘉苑整体交房日期预计在春节前后。
现将10月项目进展情况通报如下:
一、项目总体进展
项目各项工作正依照计划稳步有序推进,总包工程两个标段的主体工程已基本完工,室外配套工程陆续进场施工。
二、分项工程进展情况
(一)主体工程

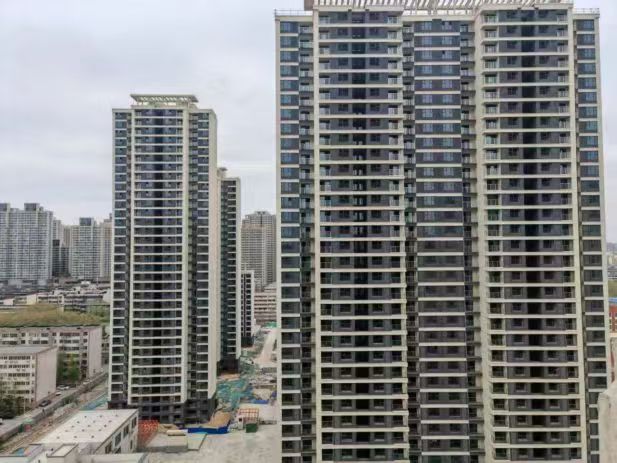

主体结构、二次结构及粗装修工程已基本完成,目前正在进行收尾清理以及验收资料的整理工作。

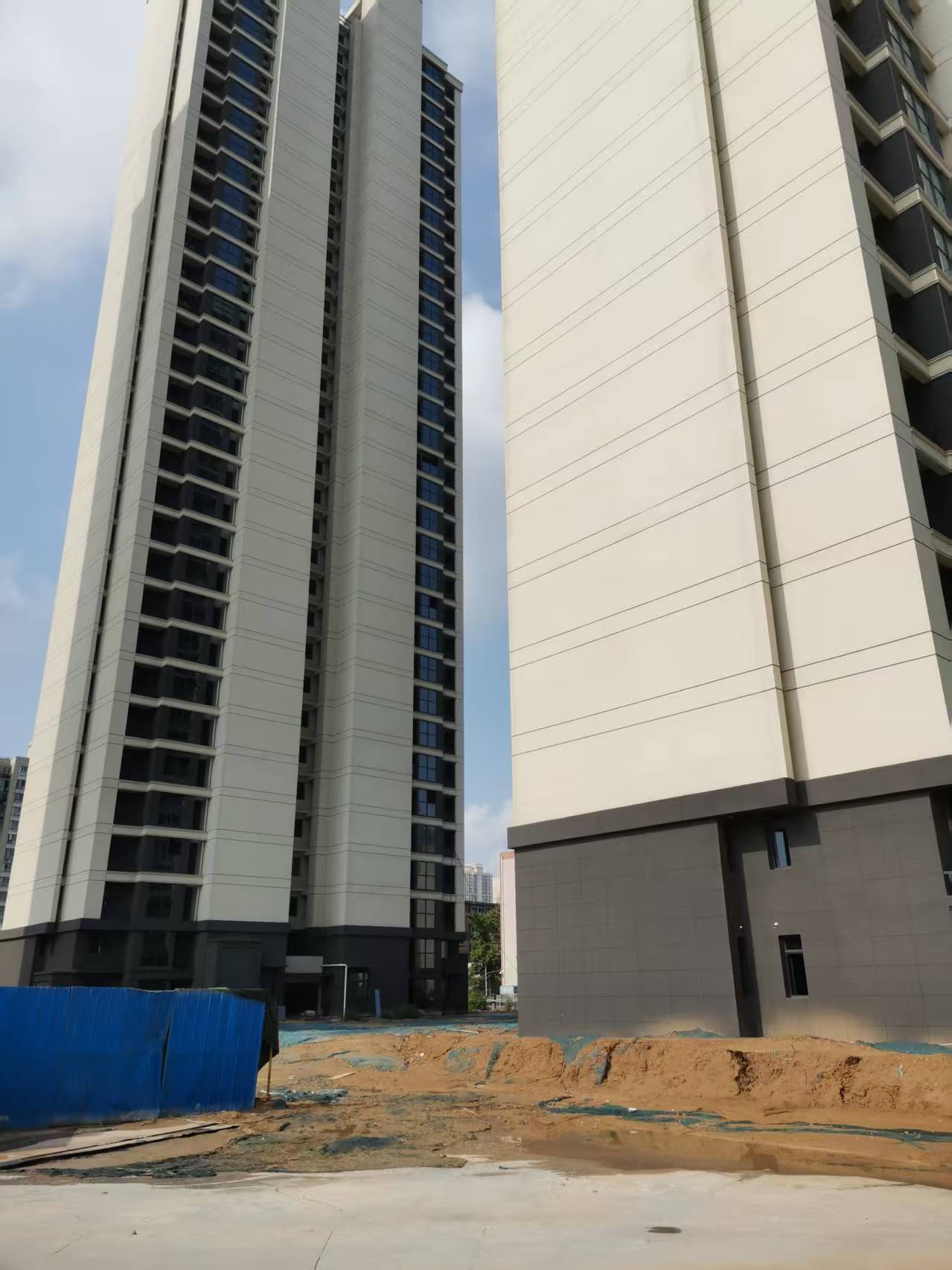

(二)室外配套工程
1. 绿化景观道路工程:已于 10 月 10 日开标,当前处于公示阶段。
2. 正式电工程:已于 10 月 14 日开标。
(三)专项工程
1. 燃气工程:已完成施工合同签订。
2. 热力工程:正在进行合同签订工作。
3. 自来水工程:正在进行合同签订工作。
三、重点工作
完成主体工程的收尾工作,启动室外管网施工;确保各专项工程合同签订完毕,并按时进场施工。
(一)质量管控
组织代建及监理单位对进场材料进行严格验收,重点监控隐蔽工程的施工质量。
(二)进度保障
依照预先制定的计划,针对滞后工作,实施相应措施,确保工作符合既定进度要求。
(三)安全管理

结合国庆假期安排,于 9 月 30 日组织全项目的安全大检查,重点排查临时用电、消防设施及临边防护情况,确保节日期间施工现场的安全。
四、需协调事项
目前燃气工程因涉及地下管线交叉施工,需协调市政部门办理占道开挖许可,相关申请材料已提交,预计 10 月底前完成审批。
五、安全稳定工作
根据学校国庆期间安全工作专题部署会的要求,航改办负责人在现场协调安全工作,确保工地不存在安全隐患。
航海路校区改造办公室
2025年10月15日
